侨香三道管廊项目
日前,由我司设计的《侨香三道(安托山一路至安托山四路)干线管廊、安托山二路(侨香三道至侨香四道)缆线管廊项目》已完成施工图设计,并已开始施工。
01
项目设计关键点
1)相较于传统的管廊项目,考虑到管廊后期运行管理的安全性、方便性和简单化,设计干线管廊将高压电缆单独设置于一个舱室内。
2)为满足电力行业要求和消防要求,同时满足权属部门的管理需求,设计缆线管廊设置通信专用和电力专用小舱室。
3)管廊节点地面部分进行绿化装饰,与周围建筑相协调。
02
项目位置

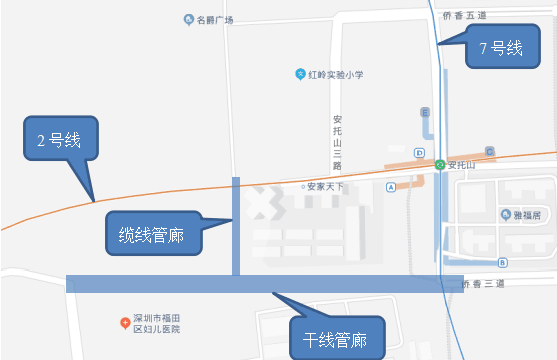

本项目位于深圳市福田区安托山片区,包括两条管廊:侨香三道(安托山一路—安托山四路段)干线管廊,总长约423.6m;安托山二路(侨香四道—侨香三道段)支线(缆线)管廊,总长约158m。
03
项目功能定位
侨香三道综合管廊的建设,旨在打通安托山片区东西向市政干线敷设通道,提升市政承载力,并在条件允许的情况下尽可能纳入更多的市政管线,既满足干线敷设功能,又兼顾配网敷设需求,因此也可将侨香三道综合管廊称为干支线综合管廊。
安托山二路综合管廊为缆线管廊,主要为本片区提供配网敷设服务,配合干线管廊完善区域综合管廊系统网络。
04
项目核心设计
干线管廊设计横断面

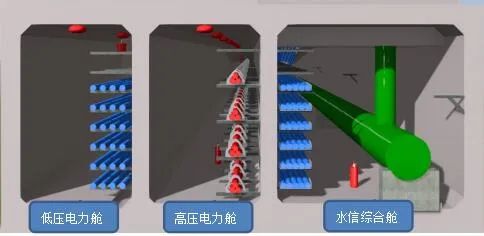

干线管廊规划断面将高压电缆和中压电缆放置在一个舱室内,并设燃气舱室。本项目根据最新行业标准要求以及考虑到电力舱室的运行安全性,将高压电缆单独设置在一个舱室内;且考虑到干线管廊后期运行管理的方便性和简单化,本项目不设置燃气舱室,将燃气管线直埋在人行道下。
缆线管廊规划断面将电缆、通信管线放置在一个管沟里面,为满足电力行业要求和消防要求,同时满足权属部门的管理需求,本次设计对缆线管廊断面进行了优化设计,本项目缆线管廊在中间设计隔断(设置通信专用和电力专用小舱室)。
05
干线管廊节点设计

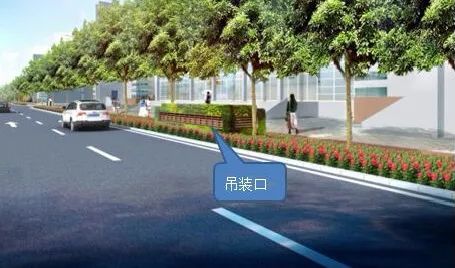

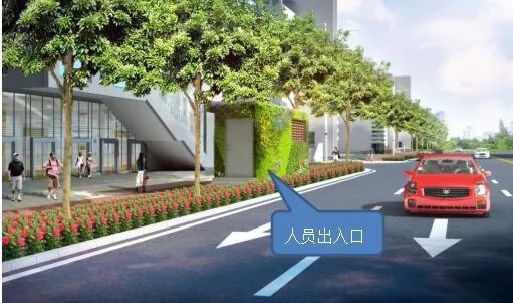

本项目干线管廊在首尾两端设计吊装口,以方便将管线和设备吊入综合管廊内;且本项目为深圳市福田区建设的第一条综合管廊,为方便人员进出参观,故设计人员出入口,以连接管廊内部和地面。人员出入口和吊装口地面部分位于侨香三道南侧绿化带下,且由于地块南侧为侨香妇儿医院和南天电力商业建筑,故对人员出入口和吊装口地面部分进行绿化装饰,以与周围建筑相协调。
06
项目综合评价
本项目的建设提高了该片区市政基础设施的标准,提升了土地利用价值;将多种管线集中建设、统一管理,降低了市政设施的运行维护成本。项目建成后管线的运营管理无需反复开挖路面,保持了道路的完整,减少对交通的影响;项目的建设集约了地下空间的使用,避免了由于管线随意布置所造成的地下空间的浪费。
